光伏組件:是由光伏電池片制造成薄膜板放置在封裝層之間
逆變器:將光伏組件產生的直流電源逆變成可并網的交流電源
蓄電池:以化學方式存儲直流電(DC)的裝置

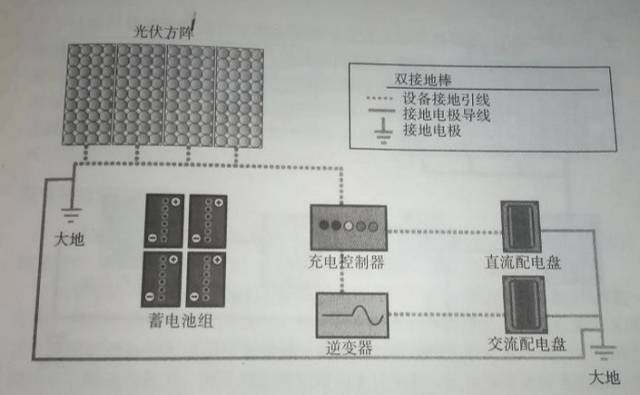

并網系統:這類系統的優點在于不用電池蓄能,直接與國家電網相連,不用擔心停電的情況;
離網系統:離網系統需要蓄電池來蓄能,這樣的成本相對會高些。
光伏組件根據要求可以并聯也可以串聯,也可以串并聯混合連接。

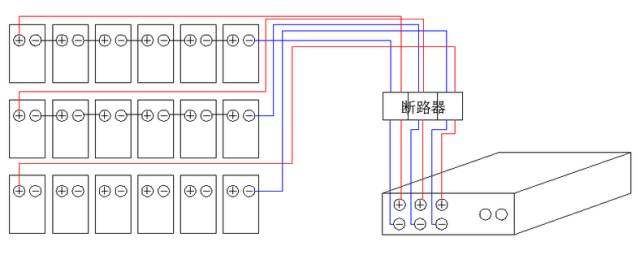

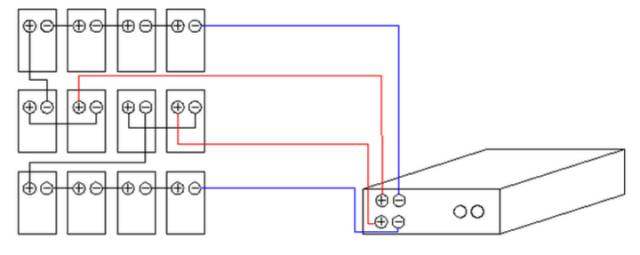

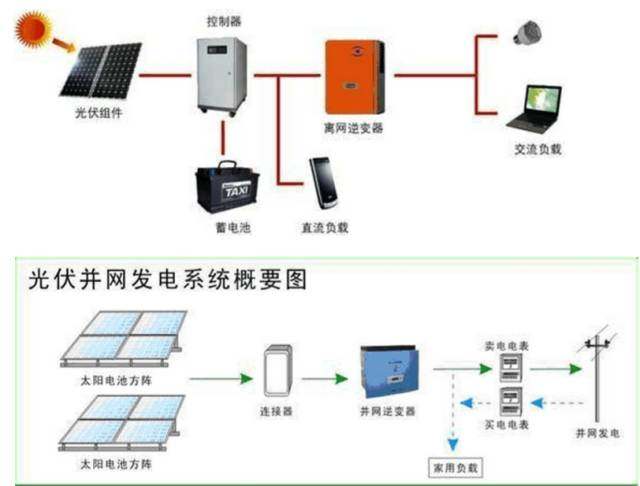

例如用4個12V的PV組件設計一個24V的離網系統:

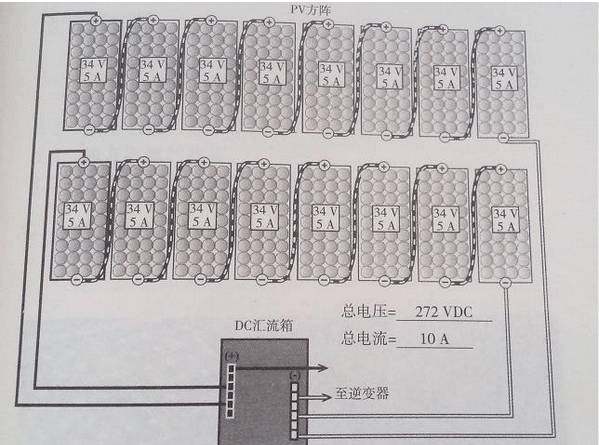

16個34V的PV組件設計一個由兩個串聯部分組成的并網系統:
各種型號的逆變器可配對的組件數量是一定的,可以根據逆變器的支路數量來分配各組組件的連接數量,如圖所示:

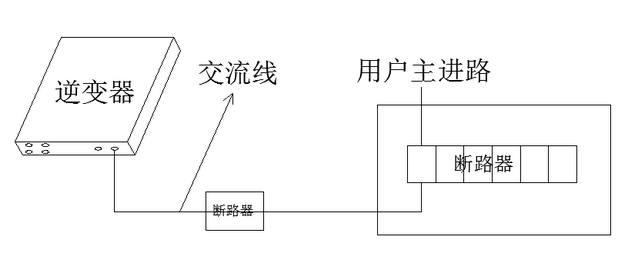

在逆變器的直流輸入端與交流輸出端需分別加裝直流斷路器和交流斷路器。如若有多組逆變器需同時連接則每組逆變器的直流端需分別與模組相連,交流端可以并聯接入電網,電纜線徑要相應加粗。
一般家庭并網部分是由供電公司接人并網 ,安裝單位只需將交流端預留在電表箱,并安裝斷路開關。若是業主不用并網或還未批準并網。則安裝單位需要將交流端接在電源進戶開關下端。用戶若是三相電接入則需三相逆變器。

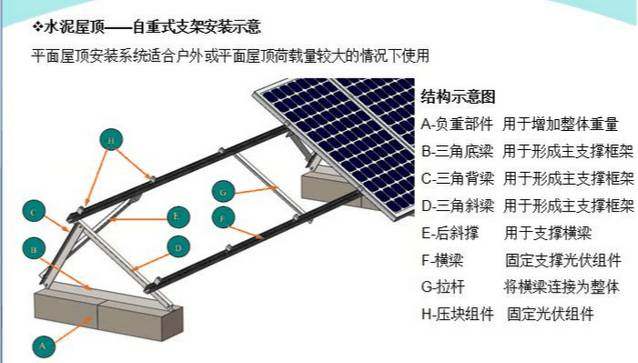

水泥平面屋頂的支架可分為兩部分,一是支架的底座部分,二是支架部分。支架的底座是由標號為C30的混泥土澆筑而成。
不同的廠家生產的支架各有不同,依據場地的特有條件適用的支架也各有不同,下面就幾種常見的支架安裝方式做介紹。

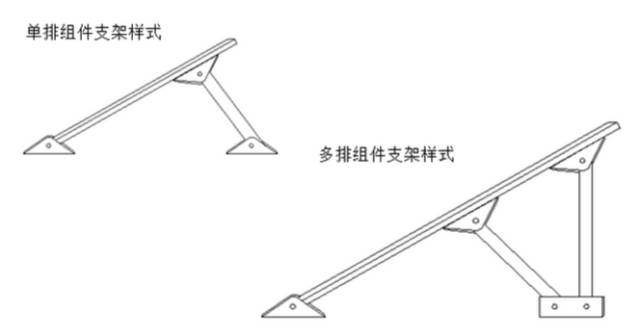

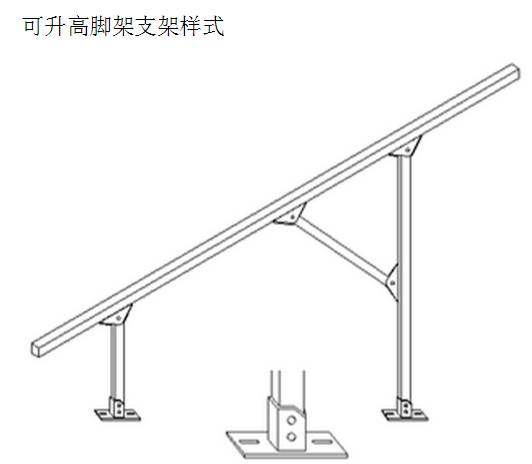

當圍墻過高或者地面有障礙物(避雷帶、線管、橋架)的時候可用這種帶抬高腳的支架,屋面開闊也可以雙排鋪設:

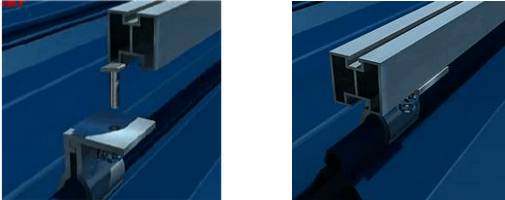

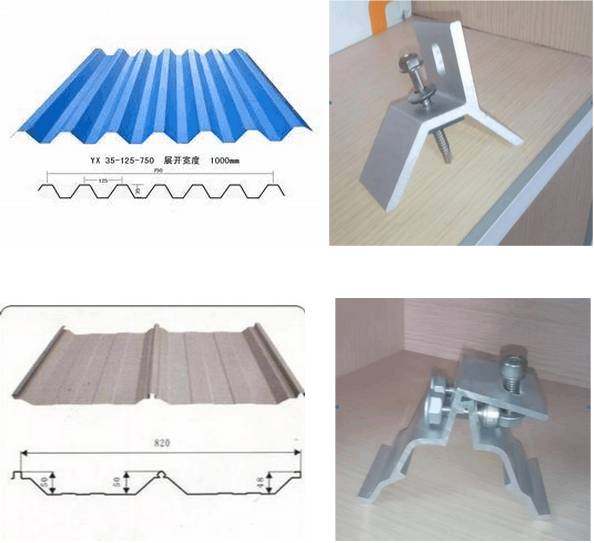

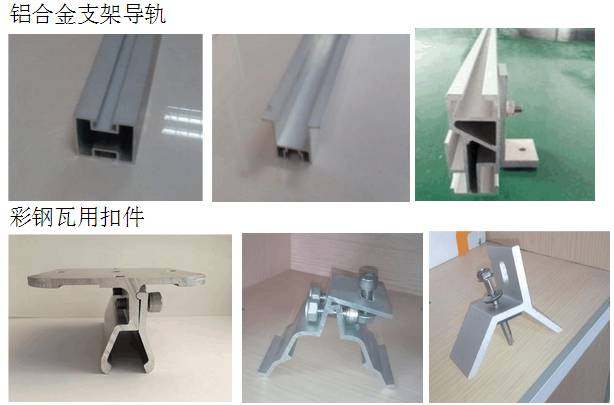

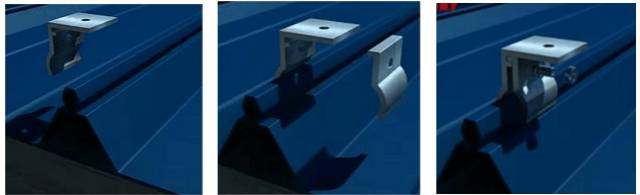

彩鋼瓦屋面的安裝相對要簡單些,依據采光瓦不同的菱角配備不同的扣件如圖:
固定扣件是要橫豎要保持平衡,密度保持在每平方米4個。

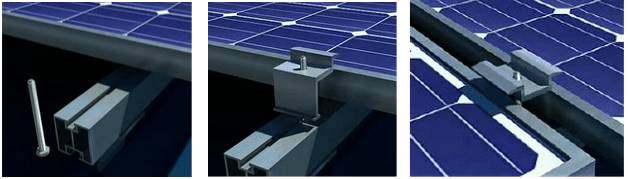

1、按圖紙指定位置,將鋼板夾的正面和背面卡在彩鋼板上,并使用螺釘固定(盡量一次性固定所有鋼板夾,如果不行則一次固定兩行方便安裝光伏組件)。
2、使用T型螺釘穿過橫梁,并將橫梁固定在鋼板夾上,調整位置后用螺帽擰緊(同1,盡量一次固定所有橫梁,如果不行則一次固定兩行方便安裝光伏組件)。
4、單雙側壓塊固定方式:將T型螺釘滑入橫梁(最好預先滑入所有T型螺釘方便安裝),使用單、雙側壓塊貼緊光伏組件。并用螺釘固定緊。

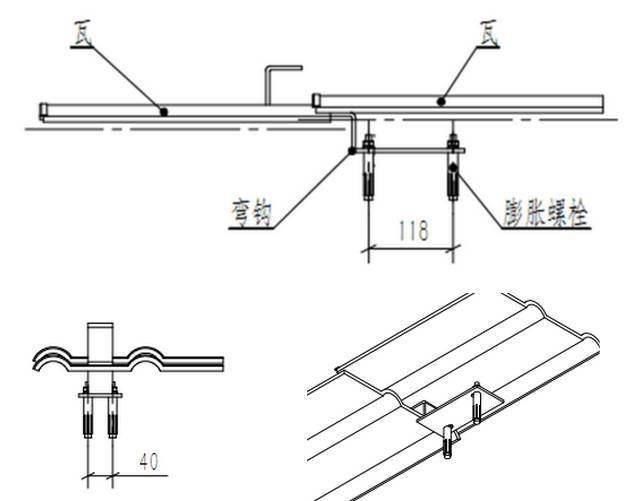

瓦片傾斜面屋頂安裝也是比較危險的施工場地,所以在施工前安全措施一定要做好。瓦面屋頂施工細節:

1、在水泥屋面上開膨脹螺栓孔,孔深根據屋面厚度而定;
2、向膨脹栓孔內注入密封膠;
3、放入膨脹螺栓,將彎鉤固定在水泥屋面上;?
4、彎鉤與屋面結合面涂上密封膠;?
5、彎鉤周圍用水泥填充并做好防水處理,將瓦片復原。?
瓦片屋頂的彎鉤固定密度與彩鋼瓦的密度相當,每平方米固定4個彎鉤:

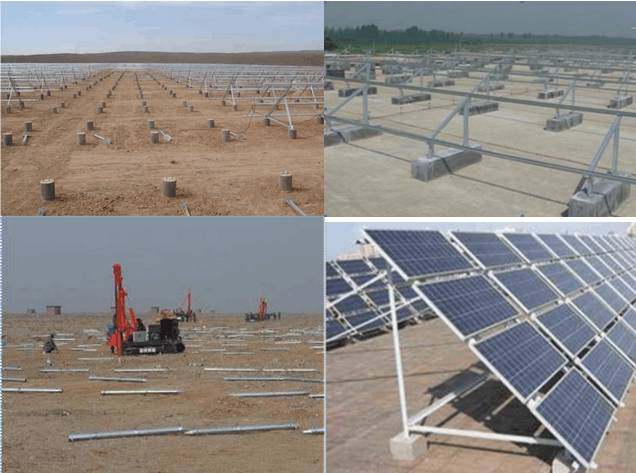

開闊地面支架的安裝要根據土質的松軟程度確定基礎的固定方式一般有以下幾種方式:
1、鉆井澆筑;
2、鉆樁;
3、地面砌基;
地面上的支架與屋面的支架相似 ,不同的就是地面會以多排組件為一組,而屋面以兩排或單排鋪設為主。
每個組串的模塊數因逆變器型號而定,逆變器上有幾組正負極插腳,這就要求我們在連接組件的時候要注意區分組串數例如:一臺4KW的單項逆變器配了18塊組件并且逆變器上有三組正負極插線柱那么我們的連接方式如圖所示:
水泥平面屋頂安裝組件的時候若單排組件比較長,可以從中間開始往兩邊依次安裝,這樣可以將組件安裝的更水平。瓦片傾斜屋面安裝組件時要提前考慮好組件的連接方式和組串數,安裝下一塊組件前要先將兩塊組件插腳連接。彩鋼瓦面安裝組件時同樣要注意安裝下一塊前將兩塊組件的端子連接。
電纜線排布要整齊集中,便于檢修。穿拉電纜時不能蠻力拉扯以以防損壞電纜。
檢查系統的每個組串有沒有串接,插腳之間有沒有差緊固,接地線是否可靠接地。
用萬用表兩個表筆與每一串組的兩根線相連,紅筆為正極。之后將每串組的正負極對應逆變器正負極連接。
合閘送電前再次確認每串組間的電壓是否正常(晴天時每串組的電壓等于每塊組件的電壓之和)。檢查交流端的火線和零線是否與電源的火線和零線連接正確。將直流端與交流端的斷路器閉合,開啟逆變器依照逆變器說明書查看逆變器運行狀況。
向業主介紹逆變器操作方法,如何查看日發電量,月發電量,和故障顯示等常用的狀況和操作方法。
工程結束后要向業主方填寫聯系人,聯系電話,地址,工程滿意度,施工方填寫系統千瓦數逆變器型號等基本信息以便后期維保。
